Projekt za izvedbo (PZI) rekonstrukcije državnih cest v naselju Jugorje

V sodelovanju z Direkcijo RS za infrastrukturo smo pripravili projektno dokumentacijo za izvedbo (PZI) celovite rekonstrukcije prometnega vozlišča v naselju Jugorje. Projekt obravnava posodobitev glavne ceste G2-105 (Jugorje–Metlika) in regionalne ceste R2-421 (Štrekljevec–Jugorje).

Osrednji namen investicije je povečanje prometne varnosti, ureditev mirujočega prometa ter posodobitev celotne infrastrukture v naselju.

Ključni posegi vključujejo:

  • Rekonstrukcijo križišča: Preureditev v varno štirikrako križišče, ki bo omogočalo boljšo preglednost in pretočnost.
  • Izboljšanje javnega potniškega prometa: Ureditev novega obojestranskega avtobusnega postajališča.
  • Ureditev infrastrukture za potnike: Izgradnja novega počivališča s pripadajočim parkiriščem.
  • Celovita obnova cestišča: Zamenjava celotne voziščne konstrukcije ter posodobitev vseh komunalnih vodov (vodovod, TK in NN omrežje).
  • Izboljšanje varnosti in osvetlitve: Nova cestna razsvetljava in urejena meteorna kanalizacija.

Geološka stabilnost in sanacija terena

Geološko-geomehanski pregled je potrdil, da je območje v osnovi stabilno, saj ga gradi apnenčasta hribina. Kljub splošni stabilnosti pa projekt rešuje dve specifični točki:

  1. Izgradnja opornega zidu: Na območju priključka lokalne ceste (km 15+270) smo zaznali manjši usad, ki je nastal zaradi lokalno debelejše plasti gline. Za dolgoročno stabilnost brežine je predviden nov oporni zid.
  2. Sanacija erozije: Na začetku odseka regionalne ceste bomo sanirali erozijsko brežino. Z ublažitvijo naklona, humusiranjem in zatravitvijo bomo preprečili nadaljnje krušenje materiala na vozišče.

Obseg projektne dokumentacije

Projektna rešitev je podprta s podrobnimi načrti in elaborati, ki zagotavljajo varno ter strokovno izvedbo del:

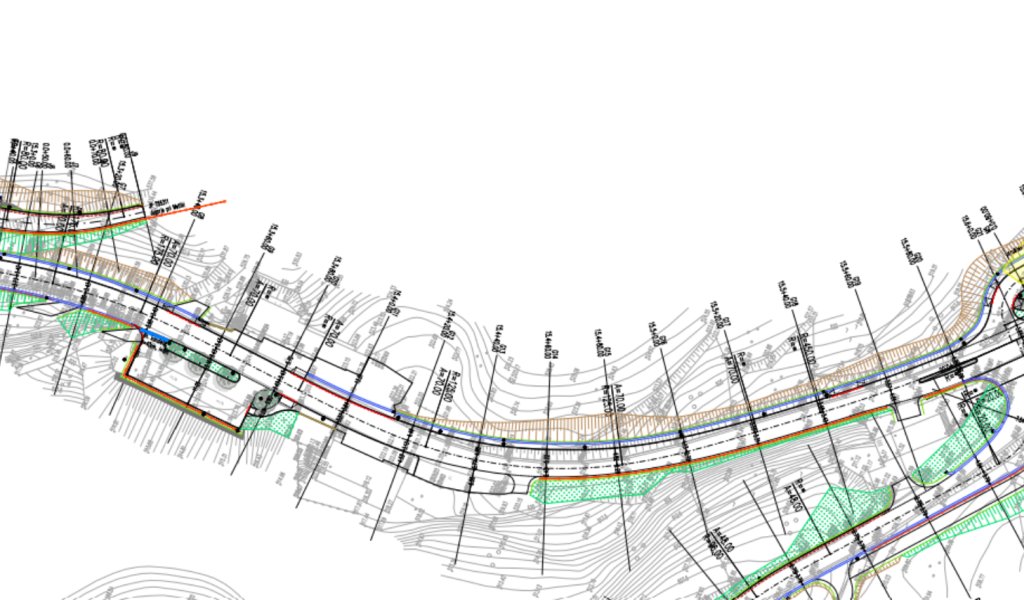

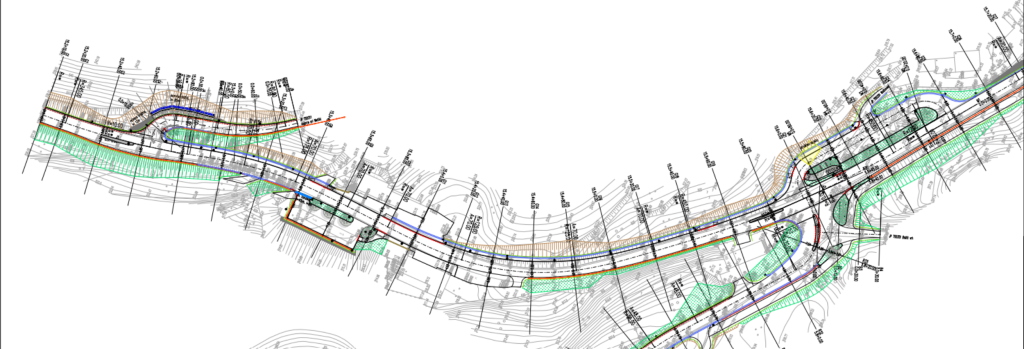

  • Gradbeni načrti: Načrt ceste, zbirni načrt, načrt rušitve objekta in hidrotehnično poročilo.
  • Datum 2025
  • Stranka Direkcijo RS za infrastrukturo
  • Status v delu
  • Lokacija Jugorje - Metlika, Slovenija
